INFORME DE OBRAS AGOSTO - OCTUBRE 2018

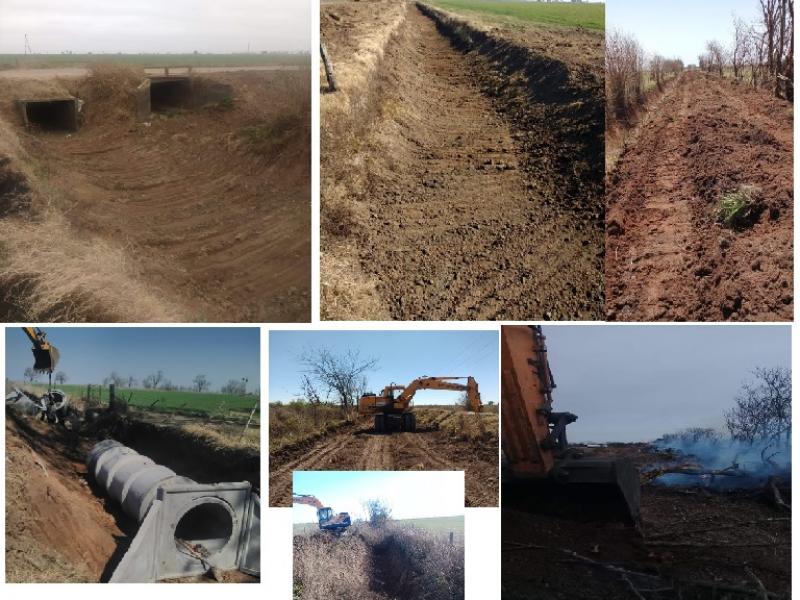

Durante este periodo se estuvo trabajando con cinco máquinas retroexcavadoras
 Dos equipos del Comité
 Tres equipos del Ministerio de Infraestructura y Transporte

 CASTELLANOS
Limpieza de la Loma de San Antonio en Canal Vila Cululú
Relevamiento topográfico Canal Central Castellanos con el objeto de verificar la altura de las alcantarillas

 CORONEL FRAGA
Habilitación de camino en la planta urbana que había sido cancelado en la construcción de la defensa urbana
Cambio de alcantarillas según proyecto en Canal Terciario Escuela Campo Canavesio
Limpieza Canal Secundario Vila ( 3 km )

 RAMONA
Culminación de la limpieza del Canal Bigand ( 10 km )
Relevamiento topográfico del Canal Bigand para su posterior rectificación definitiva y adecuación de puentes

 VILA
Limpieza del Canal Secundario Vila ( 7,5 km )
Trabajo en forma conjunta con la Comuna en la defensa Urbana de la localidad.
Culminación de la construcción del cabezal en acceso Planta Industrial Aurora (Canal Secundario Bauer y Sigel)
Cambio de alcantarillas y levantamiento de camino en interdistrito Santa Clara de Saguier - Vila. Trabajo en forma conjunta con la Comuna de Vila.
Relevamiento topográfico y proyecto ejecutivo del Canal Secundario Varetto II
Relevamiento de las alcantarillas de módulos pórticos en Canal Secundario Bauer y Sigel para su posterior colocación de cabezales.

 *BAUER Y SIGEL
Colocación de cabezales en canal terciario Escuela Campo Canavesio y limpieza del tramo superior
Colocación de cabezales en alcantarillas de tubos en Canal 23
Colocación de cabezales en módulos pórticos en defensa urbana (Secundario Bauer y Sigel)

 SAN ANTONIO
Limpieza del canal Vila Cululu en loma de San Antonio
Relevamiento de alcantarillas de módulos pórticos en Canal Secundario Bauer y Sigel

Últimas noticias

17 de Abril de 2019

EMISIÓN TASA TRIBUTARIA DE CANALIZACIÓN PERIODO 02-2019

02 de Abril de 2019

DONACIÓN DE RETROEXCAVADORAS

01 de Abril de 2019

INFORME DE OBRAS ENERO - MARZO 2019

29 de Marzo de 2019

AVANCE DE OBRA EN EL REACONDICIONAMIENTO DE LA CAÑADA SUNCHALES - CANAL VILA CULULU

15 de Febrero de 2019

NUEVO EQUIPAMIENTO DE MEDICIÓN

05 de Febrero de 2019

EMISIÓN TASA TRIBUTARIA DE CANALIZACIÓN PERIODO 01-2019

31 de Diciembre de 2018

INFORME DE OBRAS NOVIEMBRE-DICIEMBRE 2018

23 de Noviembre de 2018

INICIO READECUACIÓN CANAL VILA CULULU

07 de Noviembre de 2018

NUEVO CORREO ELECTRONICO

31 de Octubre de 2018

INFORME DE OBRAS AGOSTO - OCTUBRE 2018
